Odbiór Stanu Surowego Otwartego

35 punktów, które inwestor musi sprawdzić, zanim zapłaci wykonawcy. Audit-ready przewodnik krok po kroku.

Miniatura wideo: Techniczny Odbiór SSO
Wideo · 7:25
Wolisz obejrzeć niż czytać? 7-minutowe wprowadzenie do całego playbooka — najdroższe błędy, 5 stref kontroli, metodyka 3 testów inwestora.

Slajd 1 / 14

Po co Ci ten playbook

Okładka playbooka odbioru SSO — szkic domu jednorodzinnego w stylu blueprint z pieczęcią AUDIT READY

Odbiór stanu surowego otwartego (SSO) to ostatni moment, gdy błędy konstrukcyjne można naprawić tanim kosztem. Po pracach wykończeniowych — tynkach, posadzkach, instalacjach — każda poprawka kosztuje 2x do 10x więcej. Ten playbook daje Ci 35 punktów kontrolnych zebranych po latach realizacji, w 5 strefach budowy plus etap dokumentacyjny.

Materiał skierowany do inwestorów, którzy nie chcą polegać na wierze, że „wszystko jest dobrze". Każdy punkt to konkret: co sprawdzić, jak sprawdzić, jaka jest tolerancja.

35 punktów, które musisz sprawdzić, zanim zapłacisz wykonawcy.

Slajd 2 / 14

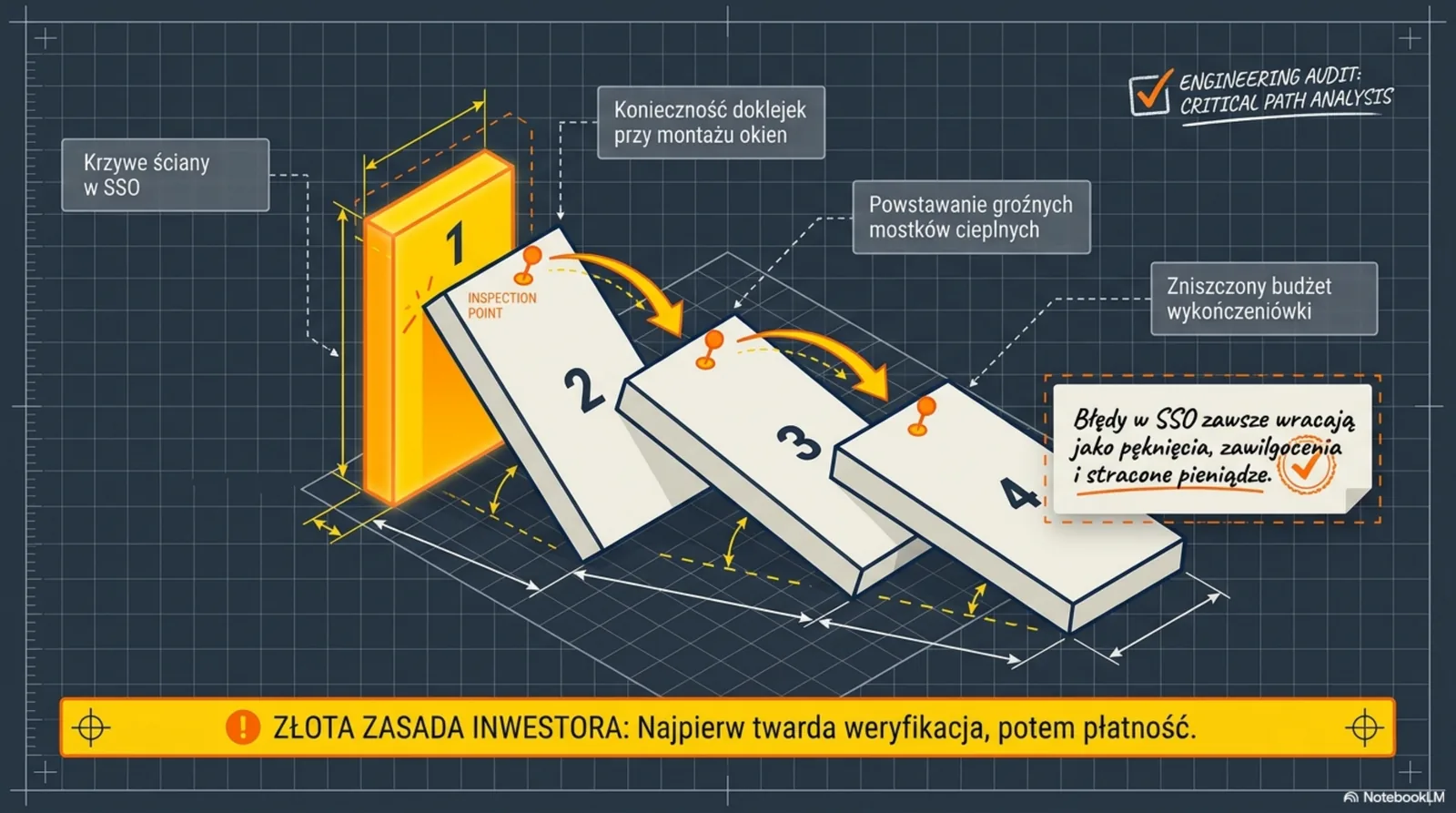

Efekt domina — dlaczego błędy w SSO wracają jak bumerang

Diagram efektu domina — błąd w SSO powoduje kaskadę problemów: krzywe ściany, doklejki przy oknach, mostki cieplne, zniszczony budżet wykończenia

Krzywa ściana w SSO to nie kosmetyka — to początek łańcucha problemów:

  1. Konieczność doklejek przy montażu okien (więcej materiału, więcej pracy)
  2. Powstawanie groźnych mostków cieplnych (zawilgocenie, straty energii)
  3. Zniszczony budżet wykończeniówki (poprawki tynków, podłóg, fug)

Błąd, który w SSO kosztuje 500 zł korekty, po wykończeniu kosztuje 5 000 zł. Wstrzymaj transzę, dopóki nie ma protokołu bez wad.

Złota zasada inwestora: najpierw twarda weryfikacja, potem płatność.

Slajd 3 / 14

Najdroższe błędy w SSO — koszt naprawy x2

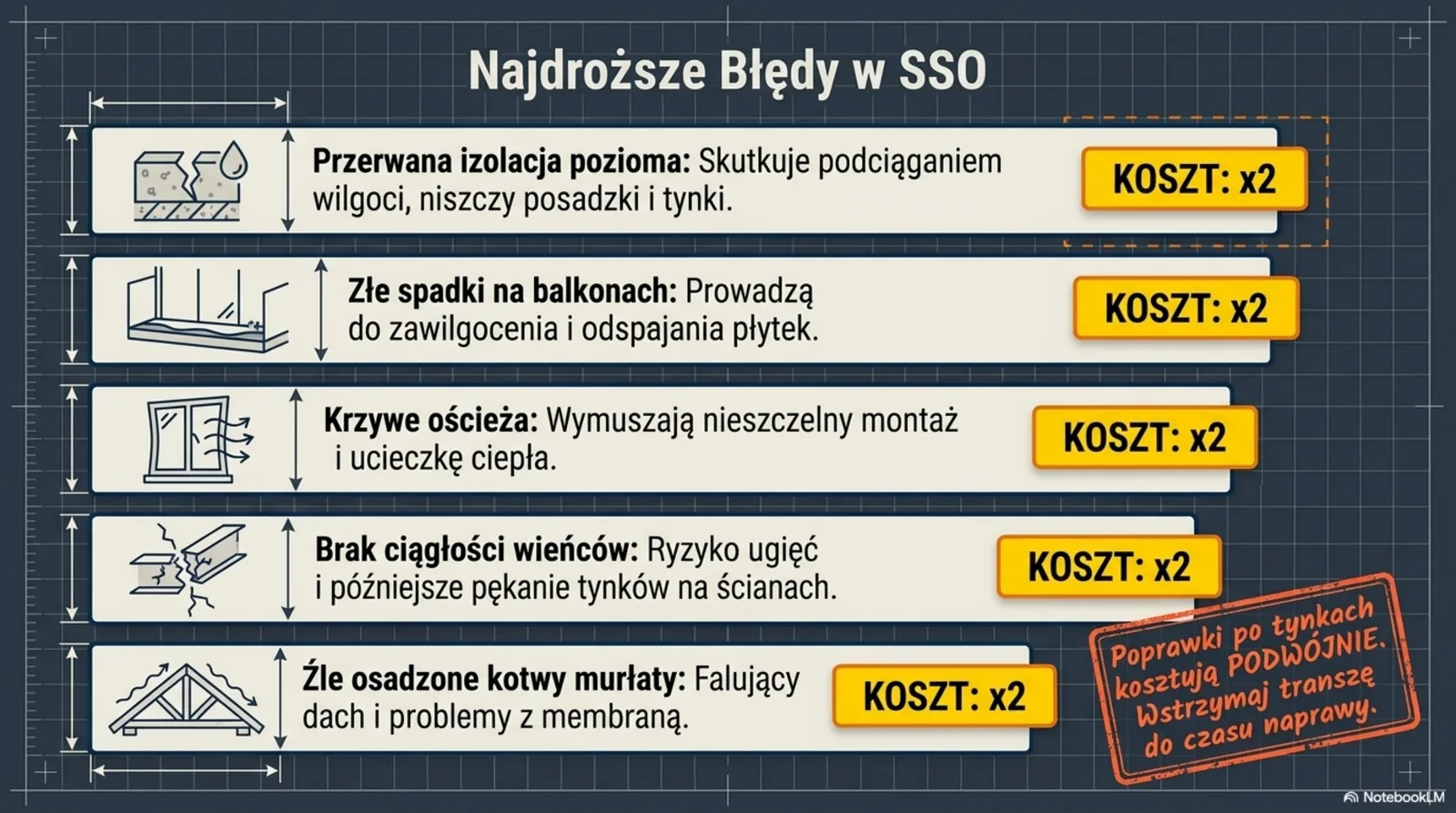

Lista 5 najdroższych błędów w SSO: przerwana izolacja pozioma, złe spadki balkonów, krzywe ościeża, brak ciągłości wieńców, źle osadzone kotwy murłaty

Pięć błędów, które najczęściej kosztują inwestora najwięcej:

  • Przerwana izolacja pozioma — skutkuje podciąganiem wilgoci, niszczy posadzki i tynki.
  • Złe spadki na balkonach — prowadzą do zawilgocenia i odspajania płytek (przeciek do sufitu).
  • Krzywe ościeża okienne — wymuszają nieszczelny montaż stolarki i ucieczkę ciepła.
  • Brak ciągłości wieńców — ryzyko ugięć i pęknięć tynków na ścianach.
  • Źle osadzone kotwy murłaty — falujący dach i problemy z membraną dachową.

Poprawki po tynkach kosztują PODWÓJNIE. Wstrzymaj transzę do czasu naprawy.

Slajd 4 / 14

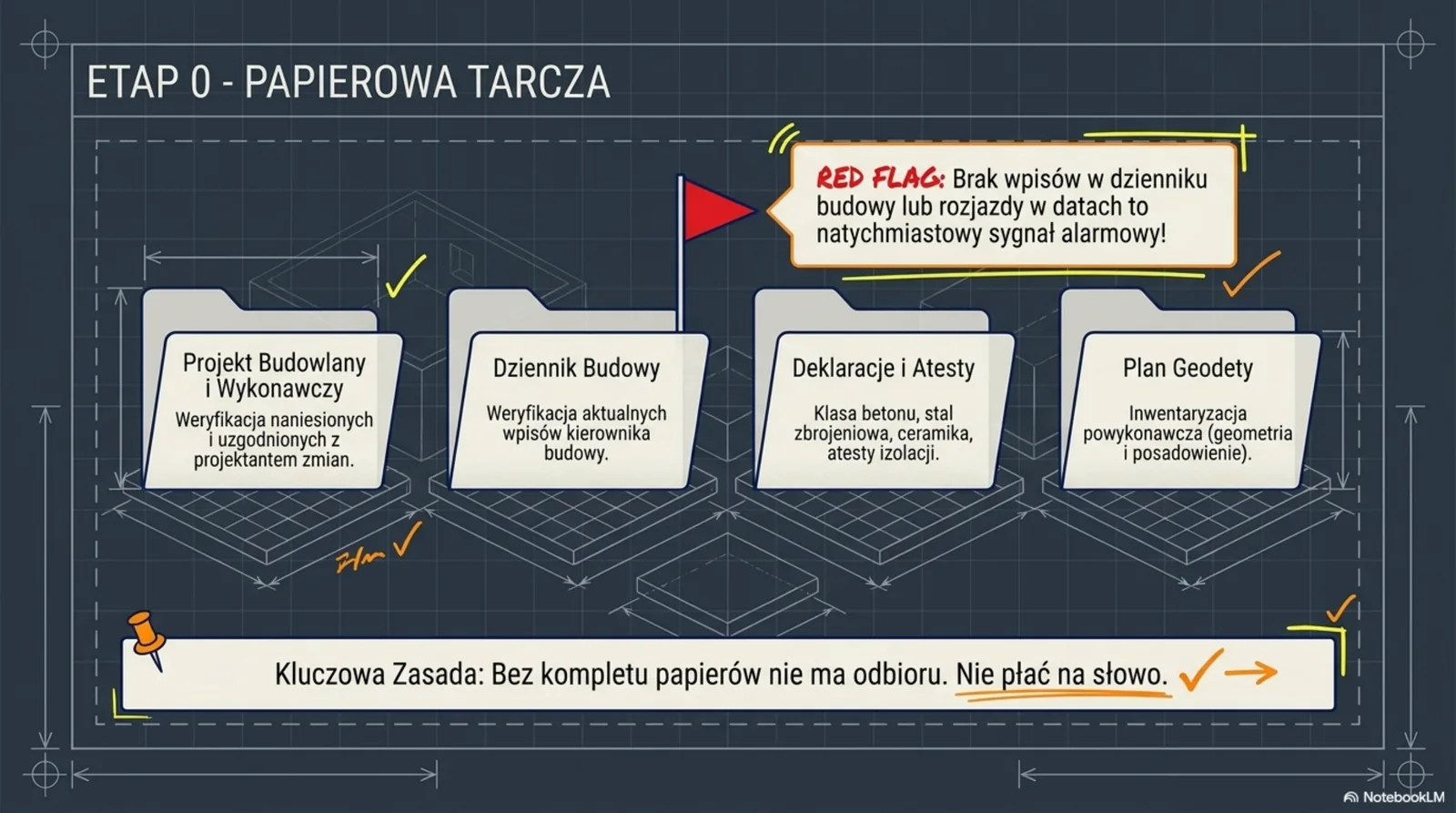

Etap 0 — Papierowa Tarcza

Cztery teczki dokumentów wymagane przed odbiorem: Projekt Budowlany i Wykonawczy, Dziennik Budowy, Deklaracje i Atesty, Plan Geodety

Zanim postawisz nogę na budowie, sprawdź 4 teczki:

  1. Projekt Budowlany i Wykonawczy z naniesionymi i uzgodnionymi z projektantem zmianami
  2. Dziennik Budowy z aktualnymi wpisami kierownika budowy — brak wpisów lub rozjazdy w datach to natychmiastowy red flag
  3. Deklaracje i Atesty — klasa betonu, stal zbrojeniowa, ceramika, atesty izolacji
  4. Plan Geodety — inwentaryzacja powykonawcza (geometria i posadowienie)

Bez kompletu papierów nie ma odbioru. Nie płać na słowo.

Slajd 5 / 14

Strefa 1 — Fundamenty, Płyta i Otoczenie

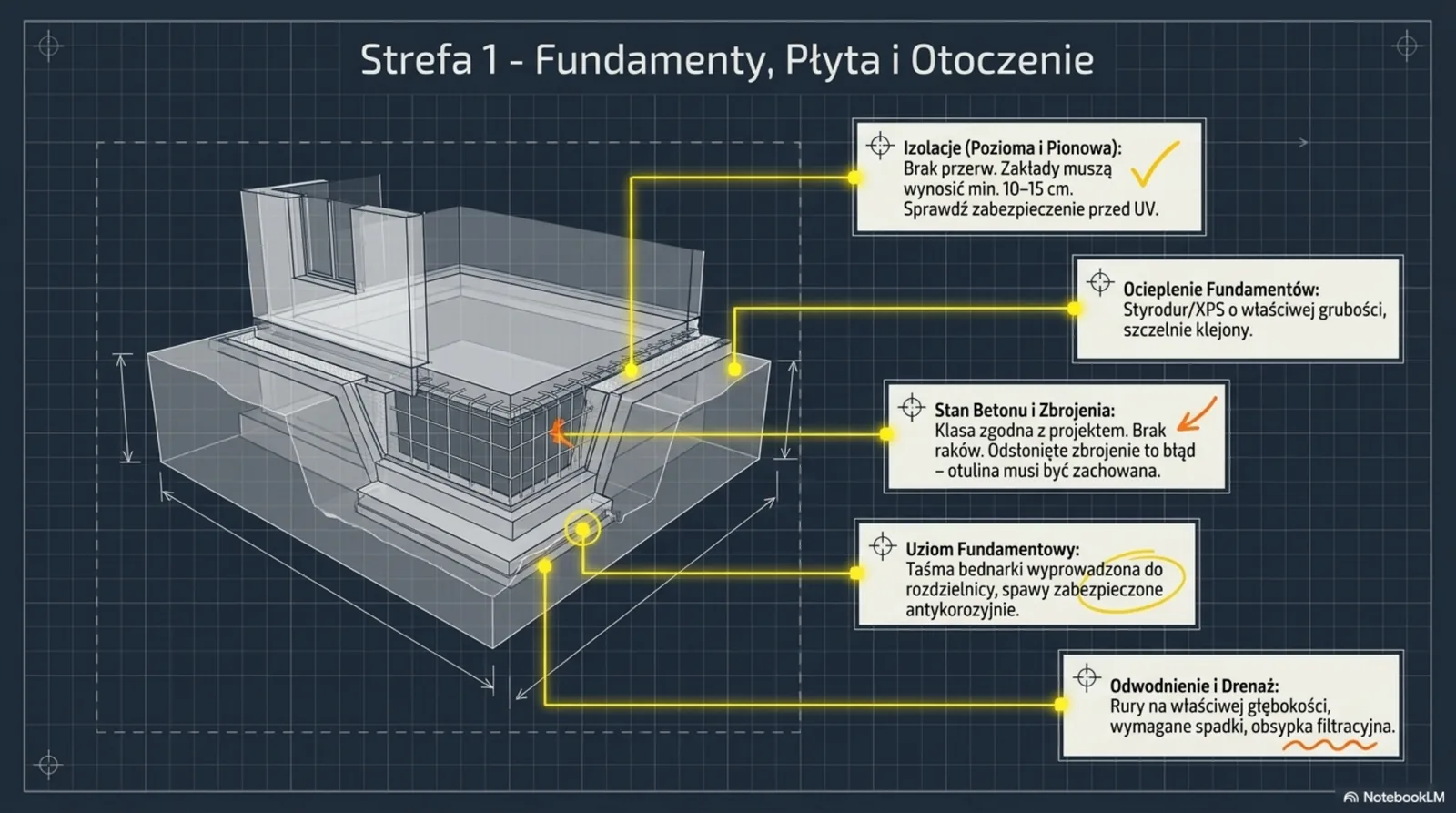

Schemat fundamentów z 5 punktami kontrolnymi: izolacje pozioma i pionowa, ocieplenie fundamentów, stan betonu i zbrojenia, uziom fundamentowy, odwodnienie i drenaż
  • Izolacje (pozioma i pionowa): brak przerw. Zakłady minimum 10–15 cm. Sprawdź zabezpieczenie przed UV.
  • Ocieplenie fundamentów: Styrodur/XPS o właściwej grubości, szczelnie klejony.
  • Stan betonu i zbrojenia: klasa zgodna z projektem. Brak raków. Odsłonięte zbrojenie to błąd — otulina musi być zachowana.
  • Uziom fundamentowy: taśma bednarki wyprowadzona do rozdzielnicy, spawy zabezpieczone antykorozyjnie.
  • Odwodnienie i drenaż: rury na właściwej głębokości, wymagane spadki, obsypka filtracyjna.

Slajd 6 / 14

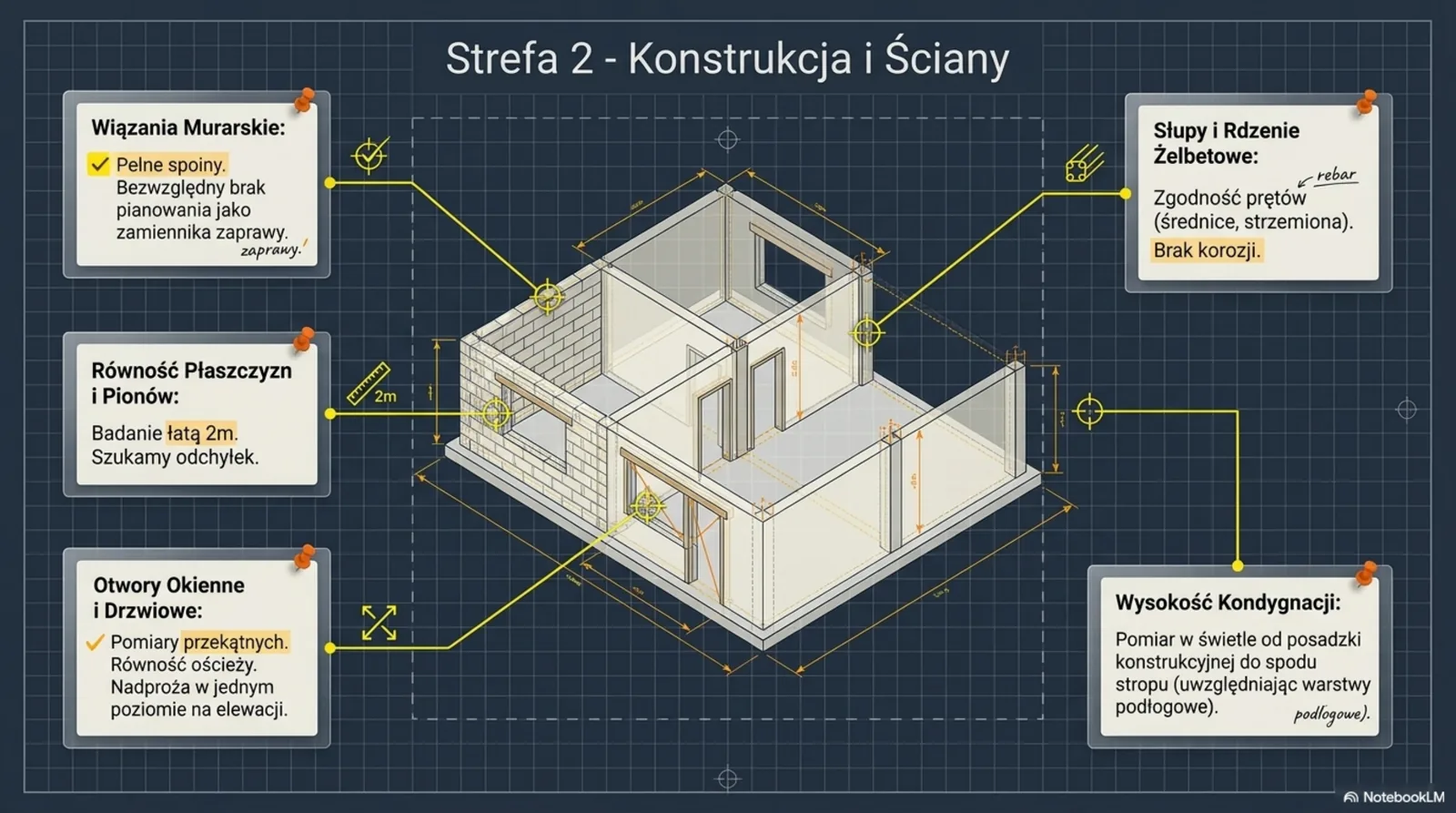

Strefa 2 — Konstrukcja i Ściany

Schemat ścian konstrukcyjnych z 5 punktami: wiązania murarskie, równość płaszczyzn, otwory okienne i drzwiowe, słupy żelbetowe, wysokość kondygnacji
  • Wiązania murarskie: pełne spoiny. Bezwzględny brak pianowania jako zamiennika zaprawy.
  • Równość płaszczyzn i pionów: badanie łatą 2 m. Szukamy odchyłek.
  • Otwory okienne i drzwiowe: pomiary przekątnych, równość ościeży, nadproża w jednym poziomie na elewacji.
  • Słupy i rdzenie żelbetowe: zgodność prętów (średnice, strzemiona). Brak korozji.
  • Wysokość kondygnacji: pomiar w świetle od posadzki konstrukcyjnej do spodu stropu (uwzględniając warstwy podłogowe).

Slajd 7 / 14

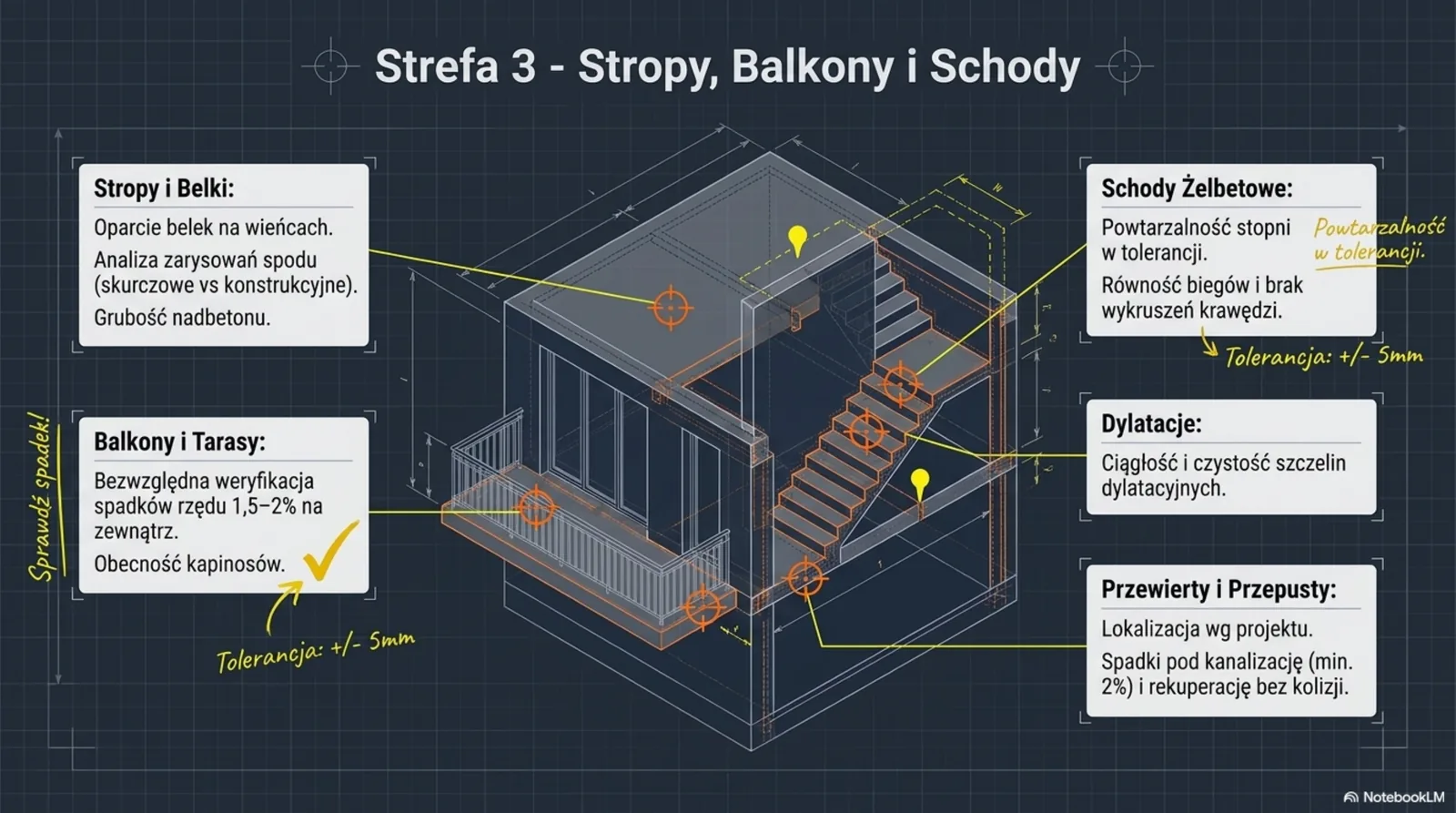

Strefa 3 — Stropy, Balkony i Schody

Schemat stropu i schodów z 6 punktami kontrolnymi: oparcie belek, balkony, schody żelbetowe, dylatacje, przewierty, tolerancja 5mm
  • Stropy i belki: oparcie belek na wieńcach. Analiza zarysowań spodu (skurczowe vs konstrukcyjne). Grubość nadbetonu.
  • Balkony i tarasy: bezwzględna weryfikacja spadków 1,5–2% na zewnątrz. Obecność kapinosów. Tolerancja +/- 5 mm.
  • Schody żelbetowe: powtarzalność stopni w tolerancji. Równość biegów i brak wykruszeń krawędzi.
  • Dylatacje: ciągłość i czystość szczelin dylatacyjnych.
  • Przewierty i przepusty: lokalizacja zgodna z projektem. Spadki pod kanalizację (min. 2%) i rekuperację bez kolizji.

Slajd 8 / 14

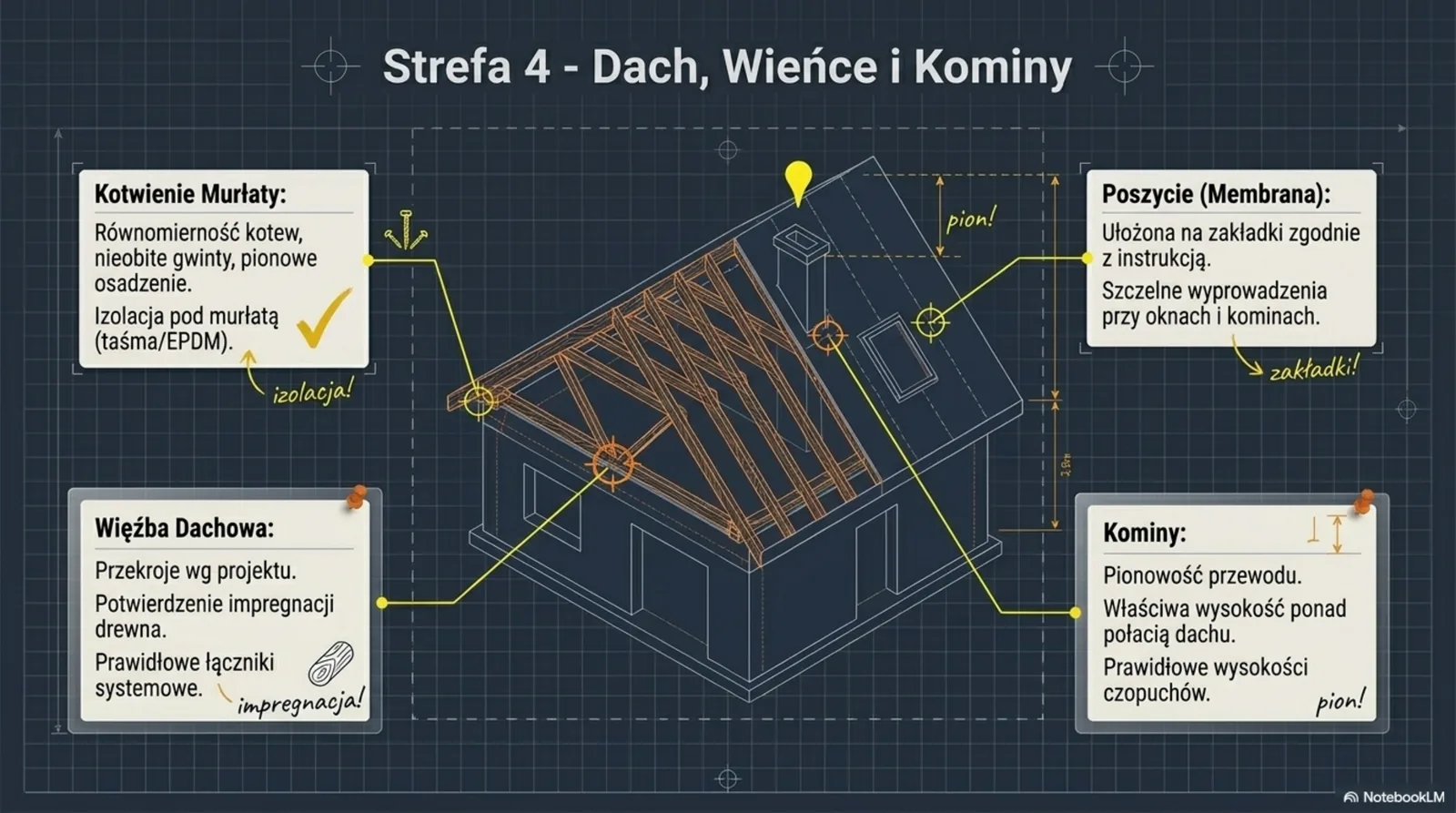

Strefa 4 — Dach, Wieńce i Kominy

Schemat dachu i kominów z 4 punktami: kotwienie murłaty, więźba dachowa, poszycie membrana, kominy — pionowość, wysokość
  • Kotwienie Murłaty: równomierność kotew, nieobite gwinty, pionowe osadzenie. Izolacja pod murłatą (taśma/EPDM).
  • Więźba dachowa: przekroje wg projektu. Potwierdzenie impregnacji drewna. Prawidłowe łączniki systemowe.
  • Poszycie (membrana): ułożona na zakładki zgodnie z instrukcją. Szczelne wyprowadzenia przy oknach i kominach.
  • Kominy: pionowość przewodu. Właściwa wysokość ponad połacią dachu. Prawidłowe wysokości czopuchów.

Pamiętaj o izolacji pod murłatą (taśma/EPDM) — to detal, którego brak generuje mostek cieplny przez całe życie budynku.

Slajd 9 / 14

Zestaw Inwestora — Visual Toolbox

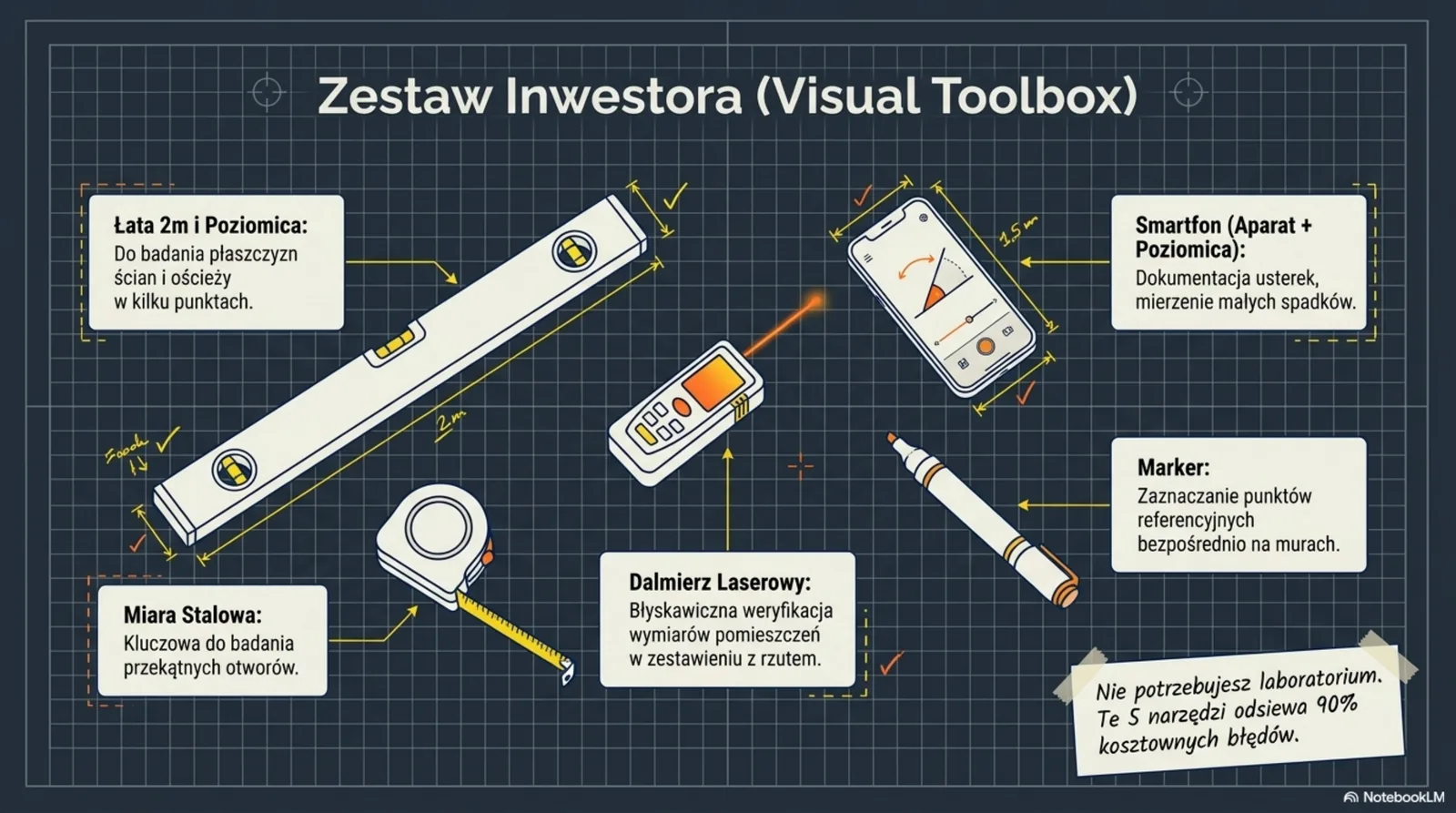

Pięć narzędzi w izometrii: łata 2m, miara stalowa, dalmierz laserowy, smartfon z aplikacją poziomicy, marker
  • Łata 2 m i poziomica — badanie płaszczyzn ścian i ościeży w kilku punktach.
  • Miara stalowa — kluczowa do badania przekątnych otworów.
  • Dalmierz laserowy — błyskawiczna weryfikacja wymiarów pomieszczeń w zestawieniu z rzutem.
  • Smartfon (aparat + poziomica cyfrowa) — dokumentacja usterek, mierzenie małych spadków.
  • Marker — zaznaczanie punktów referencyjnych bezpośrednio na murach.

Nie potrzebujesz laboratorium. Te 5 narzędzi odsiewa 90% kosztownych błędów.

Slajd 10 / 14

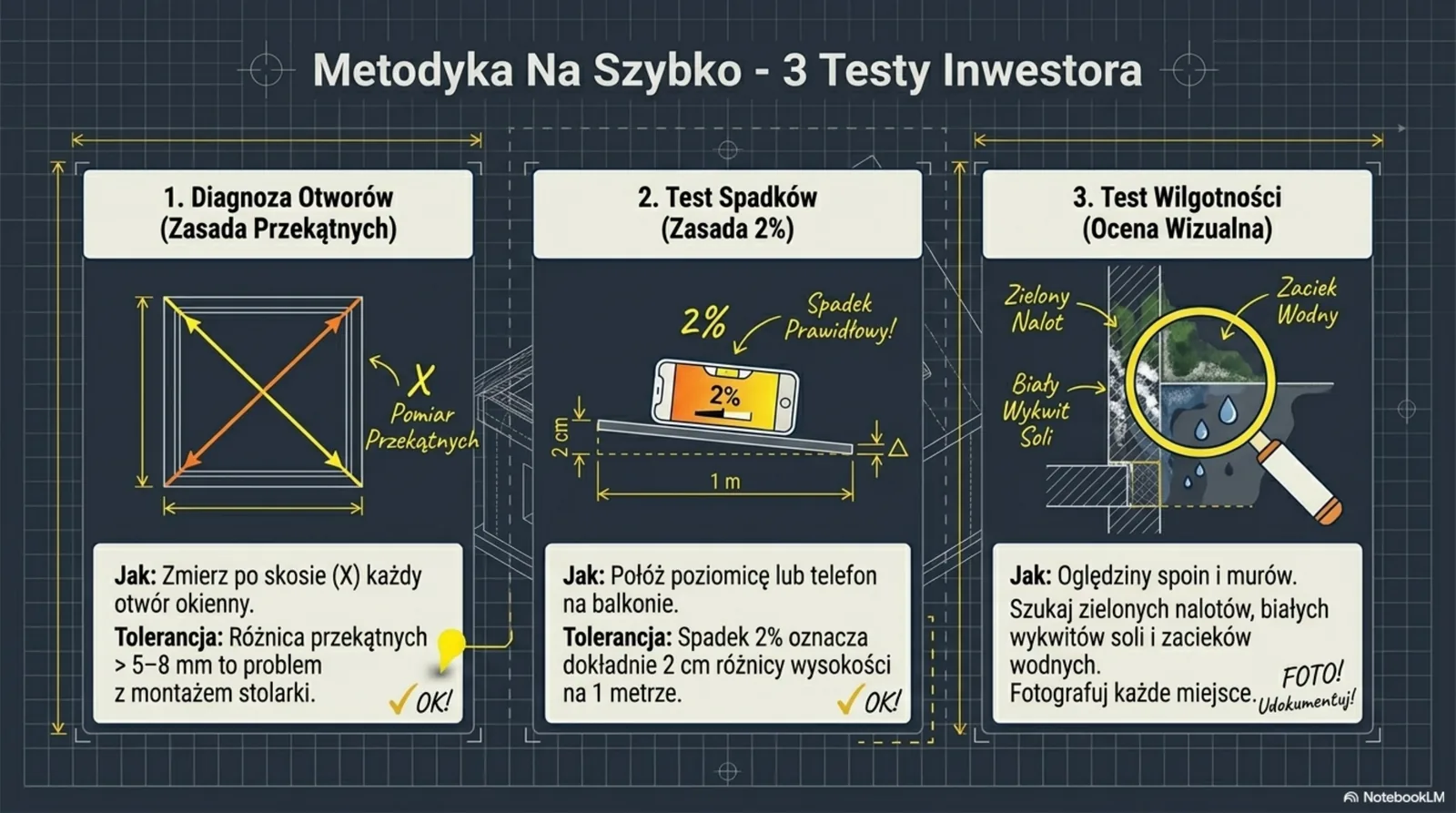

Metodyka na szybko — 3 testy inwestora

Trzy testy: diagnoza otworów (przekątne), test spadków 2%, test wilgotności (ocena wizualna)

Test 1 — Diagnoza otworów (zasada przekątnych): zmierz po skosie (X) każdy otwór okienny. Tolerancja: różnica przekątnych > 5–8 mm to problem z montażem stolarki.

Test 2 — Test spadków (zasada 2%): połóż poziomicę lub telefon na balkonie. Tolerancja: spadek 2% oznacza dokładnie 2 cm różnicy wysokości na 1 metrze.

Test 3 — Test wilgotności (ocena wizualna): oględziny spoin i murów. Szukaj zielonych nalotów, białych wykwitów soli i zacieków wodnych. Fotografuj każde miejsce.

Slajd 11 / 14

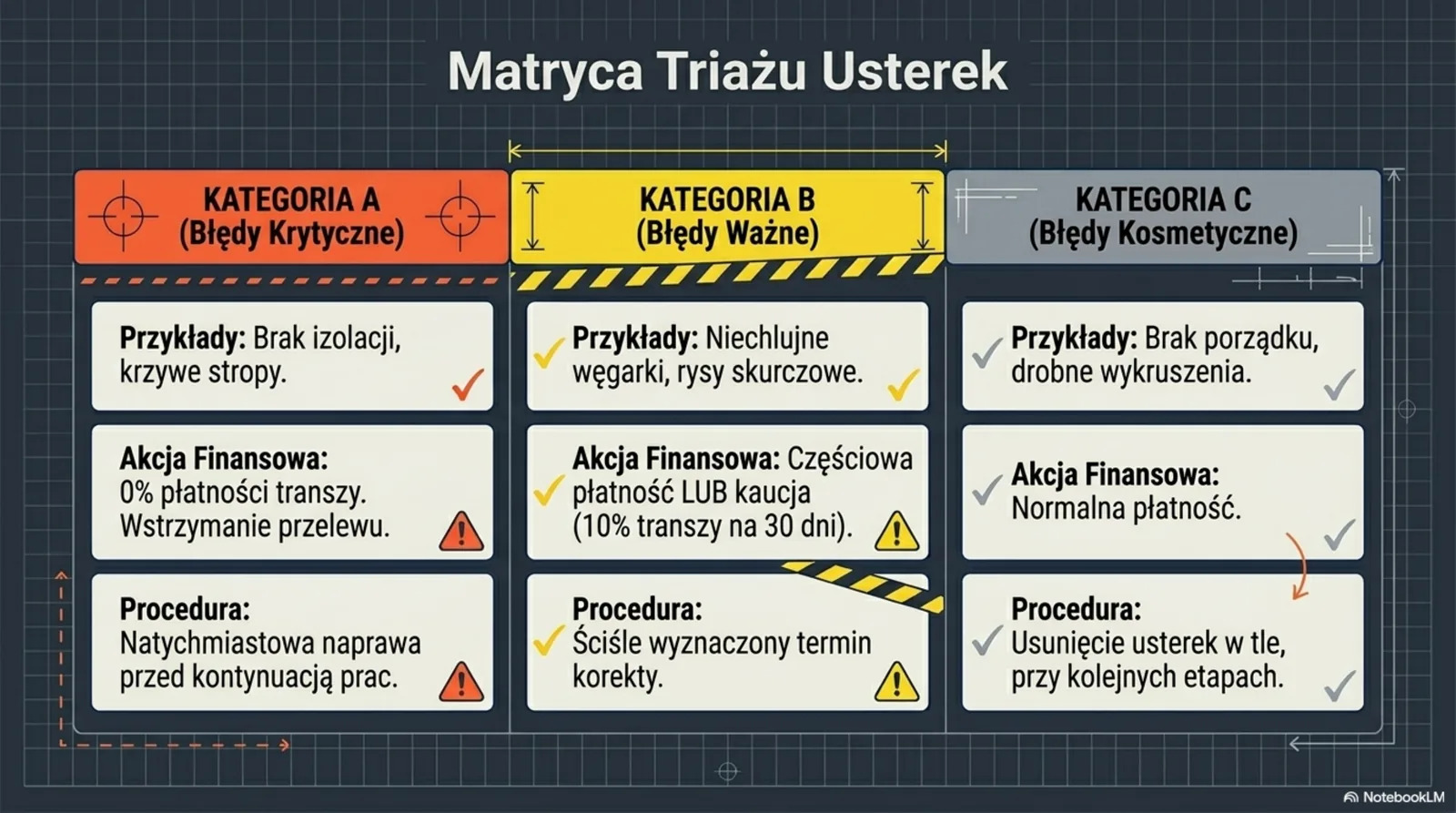

Matryca triażu usterek (A/B/C)

Macierz 3 kategorii usterek: A — krytyczne (0% płatności), B — ważne (10% kaucja na 30 dni), C — kosmetyczne (normalna płatność)

Kategoria A — Błędy krytyczne (brak izolacji, krzywe stropy)
Akcja finansowa: 0% płatności transzy, wstrzymanie przelewu.
Procedura: natychmiastowa naprawa przed kontynuacją prac.

Kategoria B — Błędy ważne (niechlujne wegarki, rysy skurczowe)
Akcja finansowa: częściowa płatność LUB kaucja 10% transzy na 30 dni.
Procedura: ściśle wyznaczony termin korekty.

Kategoria C — Błędy kosmetyczne (brak porządku, drobne wykruszenia)
Akcja finansowa: normalna płatność.
Procedura: usunięcie usterek w tle, przy kolejnych etapach.

Slajd 12 / 14

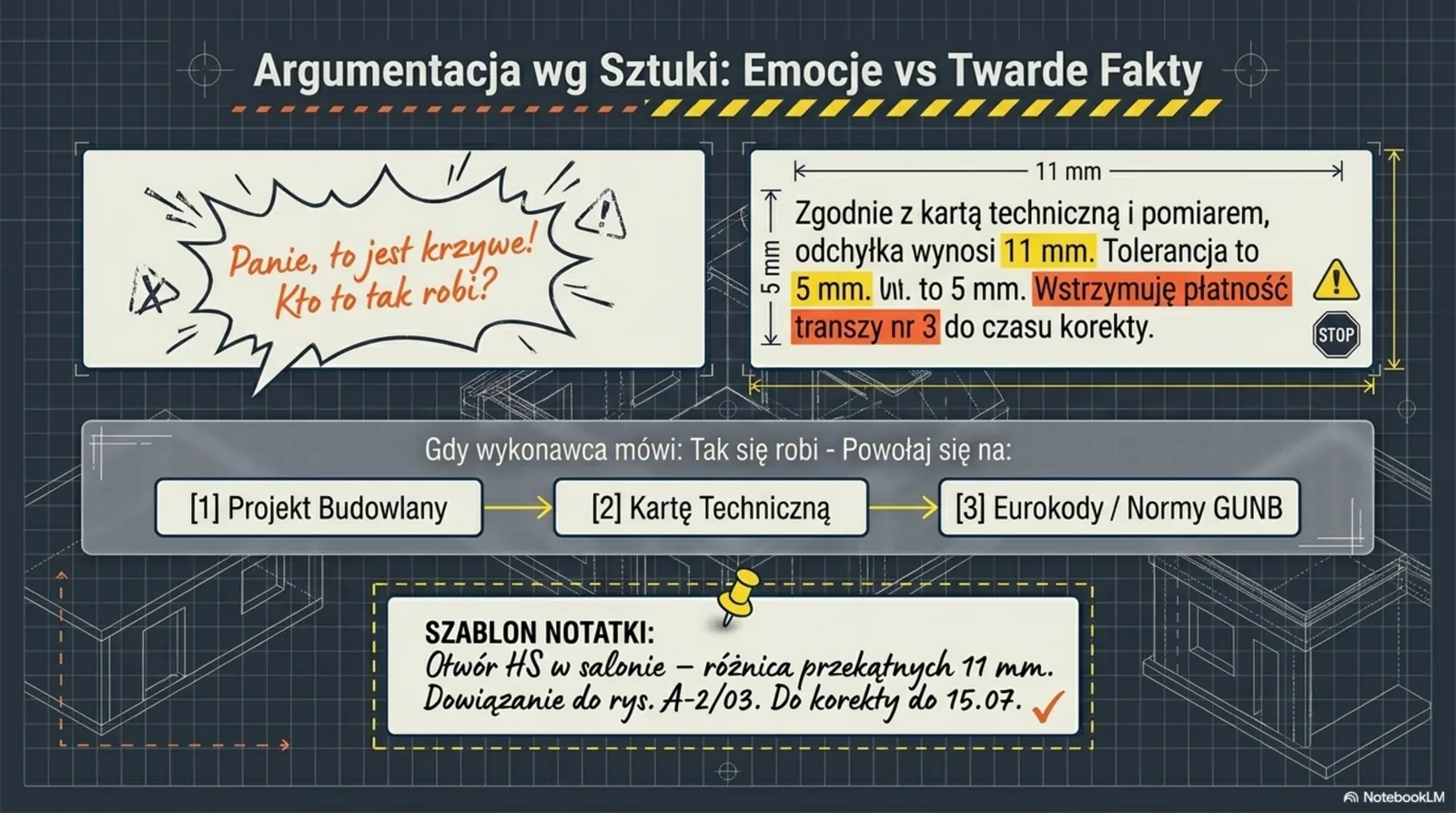

Argumentacja wg sztuki — emocje vs twarde fakty

Porównanie dwóch komunikatów: emocjonalny 'Panie, to jest krzywe!' vs konkretny pomiar 11mm z tolerancją 5mm i wstrzymaną płatnością transzy 3

Gdy wykonawca mówi „tak się robi", powołaj się na hierarchię:

  1. Projekt Budowlany
  2. Karta Techniczna materiału
  3. Eurokody / Normy GUNB

Szablon notatki: „Otwór HS w salonie — różnica przekątnych 11 mm. Dowiązanie do rys. A-2/03. Do korekty do 15.07."

Pisz fakty z dowiązaniem do dokumentu. Emocje są dla rodziny, fakty są dla protokołu.

Slajd 13 / 14

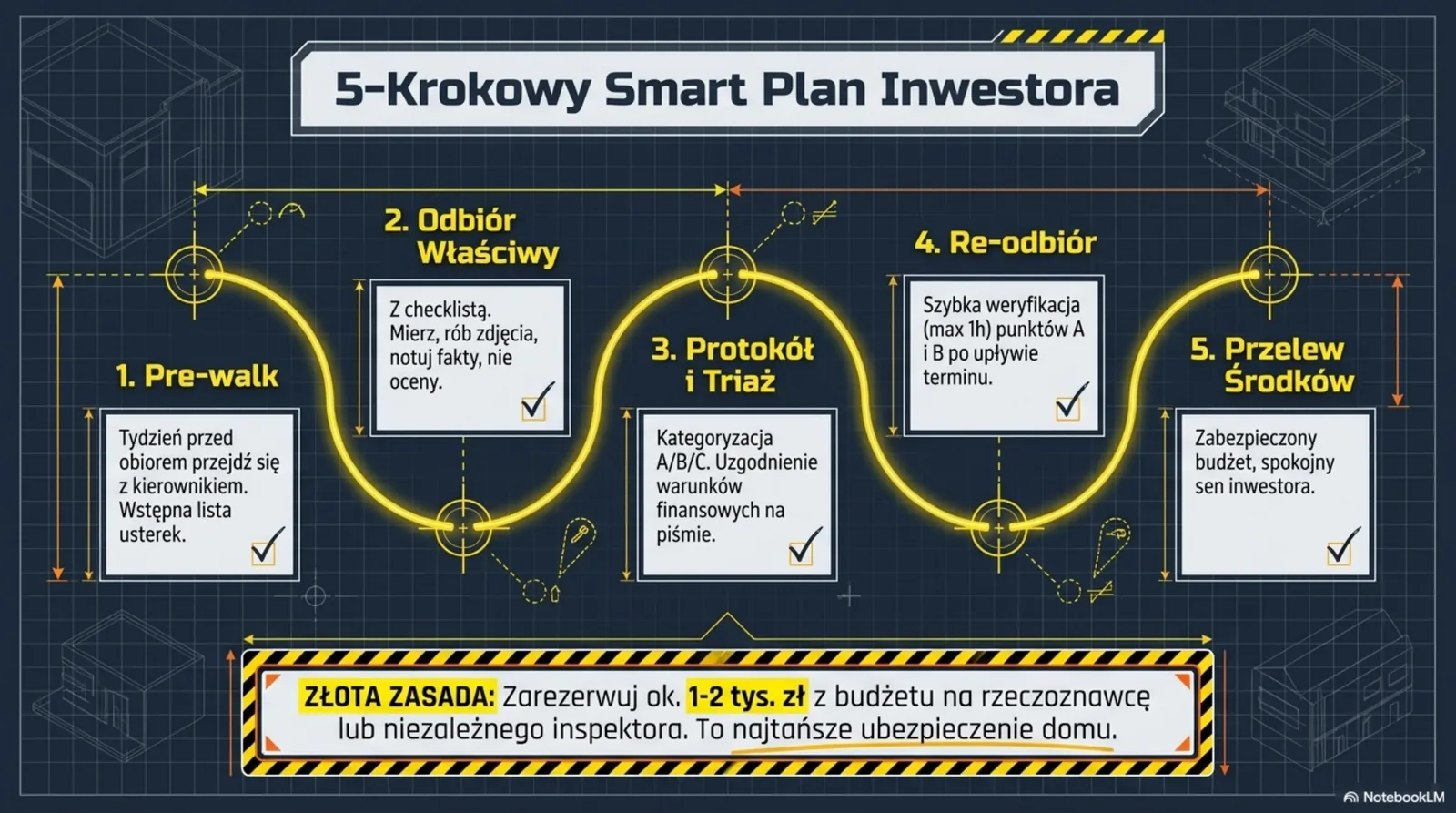

5-krokowy Smart Plan Inwestora

Krzywa 5 kroków odbioru: 1. Pre-walk, 2. Odbiór właściwy, 3. Protokół i triaż, 4. Re-odbiór, 5. Przelew środków
  1. Pre-walk — tydzień przed odbiorem przejdź się z kierownikiem. Wstępna lista usterek.
  2. Odbiór właściwy — z checklistą. Mierz, rób zdjęcia, notuj fakty, nie oceny.
  3. Protokół i triaż — kategoryzacja A/B/C. Uzgodnienie warunków finansowych na piśmie.
  4. Re-odbiór — szybka weryfikacja (max 1h) punktów A i B po upływie terminu.
  5. Przelew środków — zabezpieczony budżet, spokojny sen inwestora.

Zarezerwuj ok. 1–2 tys. zł z budżetu na rzeczoznawcę lub niezależnego inspektora. To najtańsze ubezpieczenie domu.

Slajd 14 / 14

Budujesz dom pod Warszawą i nie chcesz ryzykować?

Wezwanie do działania: bezpłatna konsultacja z inwestorem zastępczym KoordynatorBudowy.pl

Odbiór SSO przestaje być loterią, gdy wchodzisz na budowę z ekspertem. Umów bezpłatną konsultację z inwestorem zastępczym i sprawdź, ile tysięcy złotych i nerwów możesz zaoszczędzić na wczesnym wykrywaniu błędów.

Pytania i odpowiedzi

Co to jest odbiór SSO i dlaczego jest kluczowy?
Odbiór stanu surowego otwartego (SSO) to weryfikacja jakości konstrukcji domu po wykonaniu fundamentów, murów i dachu — przed pracami wykończeniowymi. To ostatni moment, w którym błędy konstrukcyjne można naprawić tanio. Po położeniu tynków i posadzek poprawki kosztują 2–10x więcej.
Ile punktów kontrolnych zawiera ten playbook?
35 punktów pogrupowanych w 5 stref: (1) Papierowa Tarcza — dokumentacja, (2) Fundamenty, płyta i otoczenie, (3) Konstrukcja i ściany, (4) Stropy, balkony i schody, (5) Dach, wieńce i kominy.
Jakich narzędzi potrzebuję, żeby zrobić odbiór samodzielnie?
Pięciu podstawowych: łata 2 m z poziomicą, dalmierz laserowy, miara stalowa, marker, smartfon z aparatem (do dokumentacji). Te narzędzia odsiewają 90% kosztownych błędów. Nie potrzebujesz laboratorium.
Co zrobić, jeśli wykonawca mówi „to się tak robi"?
Powołaj się na hierarchię dokumentów: (1) Projekt budowlany, (2) Karta techniczna materiału, (3) Eurokody i normy GUNB. Pisz fakty, nie oceny: zamiast „to jest krzywe" napisz „różnica przekątnych otworu HS w salonie 11 mm, tolerancja wg karty 5 mm, dowiązanie do rys. A-2/03".
Czy mogę pobrać playbook w PDF?
Tak, pełen playbook jest dostępny jako bezpłatny PDF (14 slajdów, 17 MB). Możesz go wydrukować i zabrać na budowę.

Drugi playbook

Kontrola Budżetu Budowy

Jak weryfikować oferty wykonawców „jabłko do jabłka", blokować ukryte dopłaty i podpisać kuloodporną umowę ryczałtową.
